品牌建設 | 凝心聚力筑基石 攻堅克難保節點——動裝公司新建全流量試驗臺項目66kV變電所擴建工程主體封頂
發布日期: 2025-08-20 00:00:00

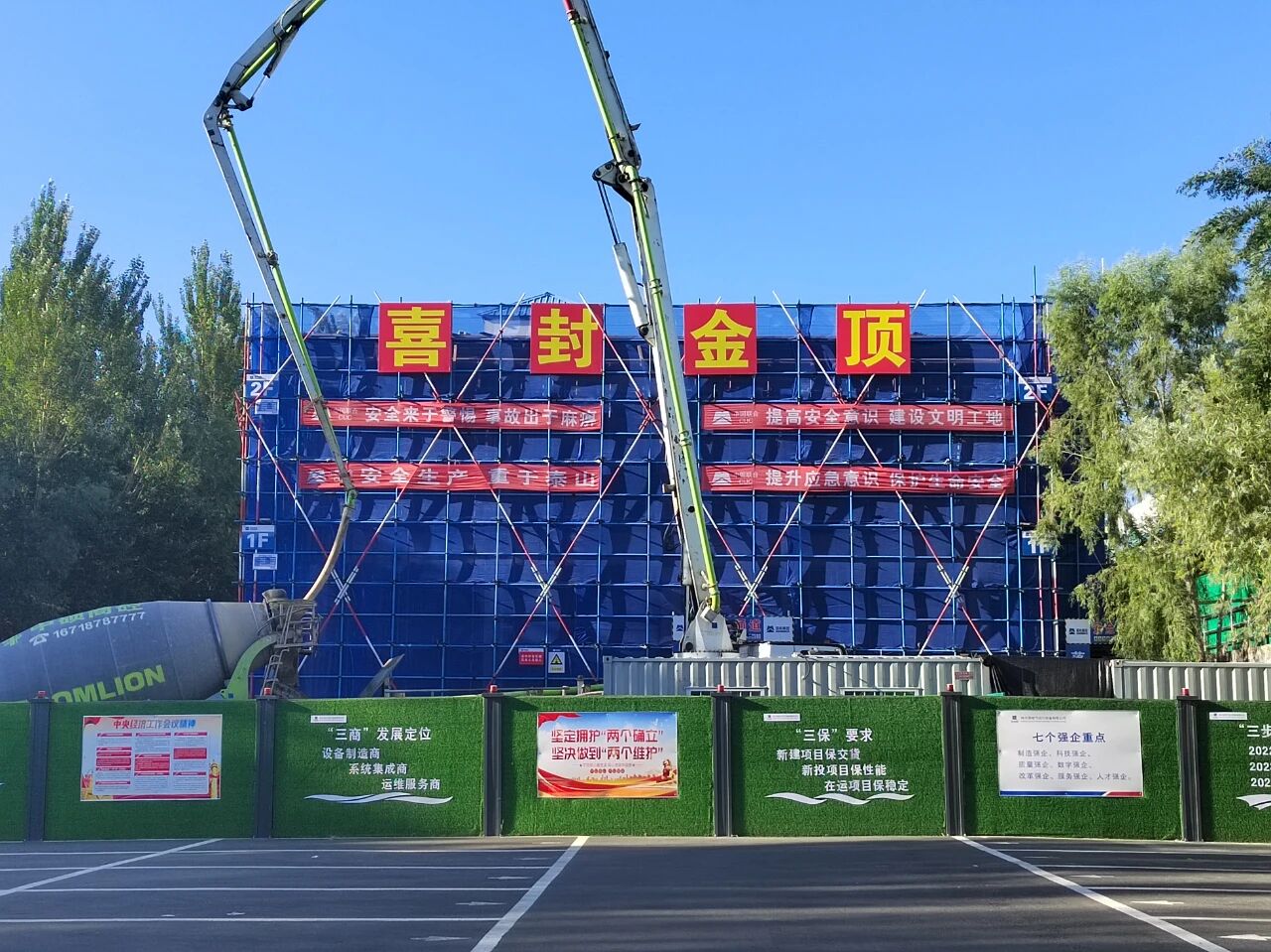

2025年8月17日早上7時58分,伴隨著最后一方混凝土澆筑完成,動裝公司新型多功能高溫高壓核主泵全流量試驗臺項目(簡稱“新建全流量試驗臺項目”)變電所擴建工程正式完成主體結構封頂?,F(xiàn)場紅色條幅高懸,施工人員列隊鼓掌,共同見證這一激動人心的時刻。作為新建全流量試驗臺項目的核心電力配套工程,變電所擴建工程自7月24日開工以來,不到1個月實現主體封頂,不僅創造了同類工程建設的新速度,更為即將到來的“十一”期間變電所擴容改造贏得了寶貴時間。
科學謀劃 跑出建設“加速度”
變電所擴建工程是一場與時間賽跑的電力升級戰!變電所擴建工程如同在高速行駛的列車上更換輪胎——必須確?,F(xiàn)有試驗臺供電“零中斷”,又要同步推進擴建施工,每個環節都如同走鋼絲般需要精準把控。作為新建試驗臺項目的電力心臟,擴建后的變電所總?cè)萘繉④S升50%,成為支撐未來科研試驗的強力引擎。
面對“工期倒逼、任務疊加”的雙重壓力,我們的項目團隊亮出創新法寶——“三段式”施工法:第一階段筑牢根基,完成基礎施工與設備預埋;第二階段集中火力攻克主體結構;第三階段未雨綢繆同步開展機電安裝準備。經過精準地勘與BIM技術加持,不僅化解了復雜地質和地下管網的“攔路虎”,更讓主體施工效率飆升30%。同時通過“白+黑”的接力賽模式,硬是從雨季手里搶回了延誤的工期,用日夜交替的堅守詮釋了基建速度。
精益管理 打造質量“新標桿”
質量管控貫穿建設全過程。項目團隊建立了“四級檢查”制度,從施工單位自檢、互檢,到專職質檢員專檢,再到裝備部、EPC總包方和監理單位聯合終檢,確保每道工序達標。在鋼筋綁扎階段,采取專人專區負責制,實現所有構件質量追溯管理;混凝土澆筑實行“舉牌驗收”,責任落實到人。我們始終堅信:工程進度可以追趕,但質量標桿永不降低。
乘勢而上 吹響決勝“沖鋒號”
隨著主體結構封頂,工程正式轉入設備安裝階段。目前,66kV變壓器、高壓開關柜、GIS組件等核心設備將于9月初陸續進場,預計“十一”假期期間完成安裝調試。封頂只是階段性勝利,接下來裝備部要打好設備安裝攻堅戰,確保新建全流量試驗臺項目按期完成。
擴建后的變電所將為全流量試驗臺提供更可靠、更高效的電力保障。此節點不僅標志著動裝公司基礎設施建設水平邁上新臺階,更將為后續重大試驗任務的開展注入強勁動能。動裝公司將以此次封頂為新起點,繼續發揚“敢打硬仗、能打勝仗”的優良作風,向著項目全面竣工的目標奮勇前進。
